  • 海器材秀滩红水河特大桥引桥预造T梁架设全数实现
  • 颁布功夫:2024-07-13 07:00:00  起源:304am永利集团  点击数量:
  •   7月12日,海器材秀滩红水河特大桥引桥预造T梁架设全数实现,标志桥梁的主体结构已经根基形成,为桥面系及从属工程施工奠定坚实基础 。

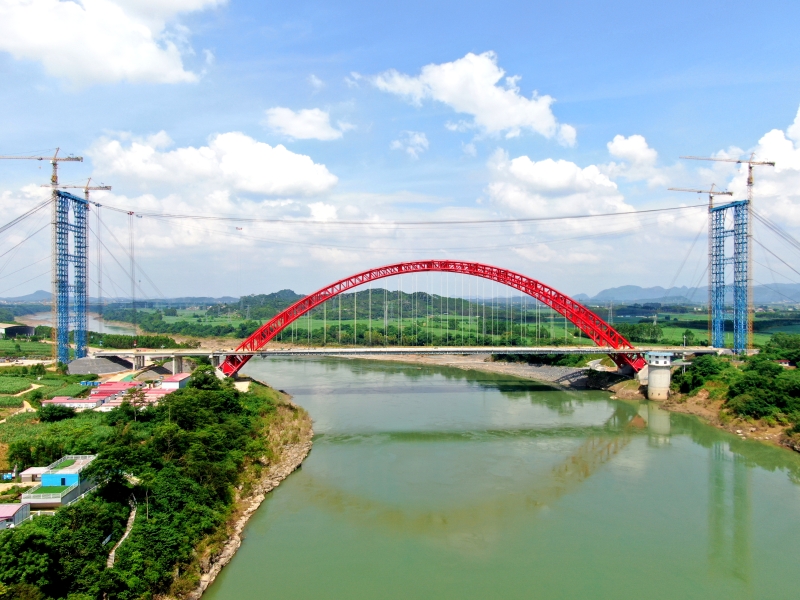

      秀滩红水河特大桥位于海东市兴宾区迁江镇,桥型安插为南岸引桥2X30m预造T梁,主跨365m中承式钢管拱钢箱梁,北岸引桥3X30m预造T梁,其中引桥共5跨,必要架设50片T梁 。

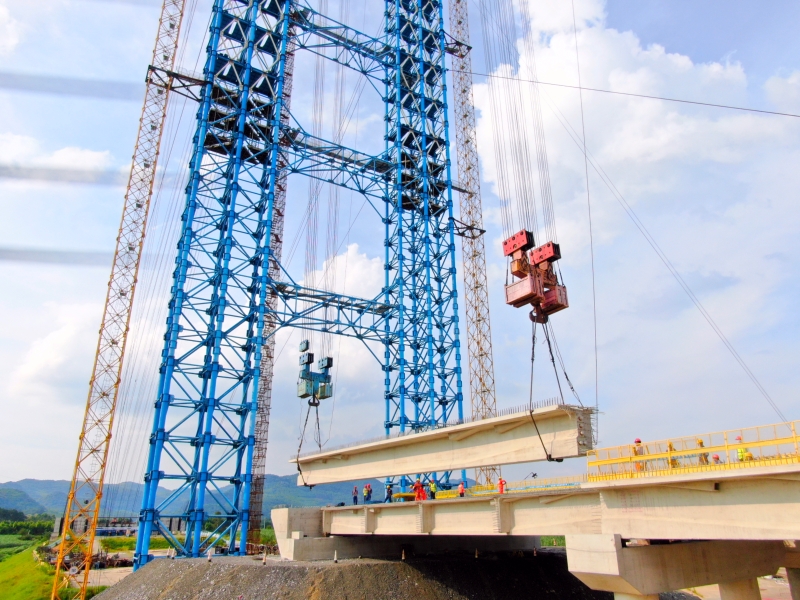

      为了顺利发展架梁工作,项目精心组织,攻克施工痛点难点问题 。一是攻克运梁难题 。由于运梁通路必经之路下有国度级燃气管路通过,按设计需在该处建设一座燃气管路 ;ず,该燃气管路 ;ず┕ぐ踩蟾摺⒉街瓒唷⒐ひ崭丛,只能采取传统人为开挖的方式进行施工,工期长、难度大,极大影响大桥引桥架设及项目整体施工进度 。为了加快施工进度,项目积极与管路公司沟通,组织两个班组同时施工,以最快的速度实现了管路开挖、焊缝检测、涵洞施工等工作,于5月份全力抢通燃气管路 ;ず,随后迅速组织运梁通路填筑,6月15日正式拉通了运梁通路 。二是攻克架梁难题 。由于第一跨距离缆索吊系统塔架近,无法利用缆索吊装置,为解决此难题,第一跨选取吊车装置,其余T梁利用缆索吊装置 。使用缆索吊系统比架桥机节约了近一半功夫,同季节俭了架桥机投入及安拆的用度,实现了降本增效 。施工期间正逢雨季,现场无法陆续发展作业,为顺利实现施工工作,项目选取见缝插针的方式组织施工,历时25天圆满实现50片T梁架设工作 。

      下一步,项目起头进行缆索吊系统拆除工作,全力加快互通施工,有序推动钢混组合梁装置、现浇梁施工和渣滓所有桩基及下构施工,为今年完玉成数施工工作打下坚实的基础 。(路桥分公司 卢露 文/图)
